安装工艺路基声屏障与箱型桥声屏障安装工艺相同,施工时先吊装H型钢立柱,然后灌注重力式砂浆,最后吊装铝合金声屏障单元板。
安装前先做样板段,样板段合格后方可大面积施工。

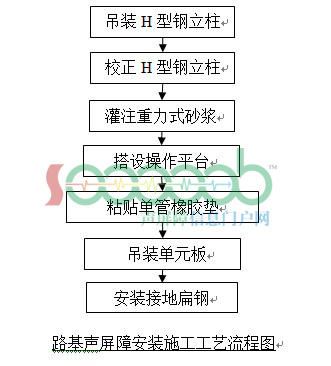

施工工艺流程见“路基声屏障安装施工工艺流程图”。
1、吊装H型钢立柱
H型钢立柱采用工厂定做,成型后运往现场吊装,吊装采用汽车吊。
吊装前应做好以下复核、检验工作:先再次检查、校正预埋地脚螺栓位置、外露长度、丝扣完好情况;然后安装下部薄螺母、弹性垫圈、上部薄螺母,下部薄螺母须拧紧,上部薄螺母顶面调整至与底梁顶面同高。
吊装就位后拧紧高强螺栓,拧紧高强螺栓应采用配套扳手,避免超拧欠拧现象,为避免螺母丢失,同侧的螺母须进行电焊点固。
吊装过程中须随时检查立柱的垂直度、相邻立柱间距,如有超限及时调整。
2、浇注重力式砂浆
砂浆灌注采用重力式自流灌注,首先洒水湿润柱槽,然后由一侧灌入,直至另一侧有砂浆溢出为止,待砂浆接近初凝时将表面多余的砂浆刮掉,抹平、压光。
3、搭设操作平台
移动式操作平台采用双排脚手管搭设,纵向长度6m,高度2.5m,搭设在线路侧,吊车起吊移位。
4、粘贴单管橡胶垫
用专用粘贴胶将单管橡胶垫粘贴在H型钢的翼缘内侧,要求粘贴牢固,上下顺直。
5、吊装声屏障单元板
声屏障单元板采用插装的方式,汽车吊吊装或人工安装,由上往下逐块插入,吊装时两端须同时缓缓插入。
吊装前底部须安装解耦装置,单元板与单元板之间须加垫三元乙丙橡胶垫,安装时须注意吸声板的朝向和上下位置的正确性。
6、安装接地扁钢
接地扁钢采用50*4㎜的扁钢工厂制作,每条长度1987㎜,采用M6@ 500㎜自功螺栓固定。
';
